GEO 多久见效:三段时间线与每段的验收判据
一个季度大致分三段:地基约两周、起量约六周、复盘与调整约四周。每段有各自的产出与验收判据,判据不达标就不进下一段。地基没做完就铺量,反馈数据是脏的,后面所有判断都不成立。
星触达内容团队
GEO 研究与策略

一个季度大致分三段:地基约两周、起量约六周、复盘与调整约四周。每段有各自的产出与验收判据,判据不达标就不进下一段。地基没做完就铺量,反馈数据是脏的,后面所有判断都不成立。
「多久见效」这个问题不该用一个数字回答。可以回答的是:每一段结束时应当看到什么,以及哪一段是不由我方控制的。
三段的产出与判据

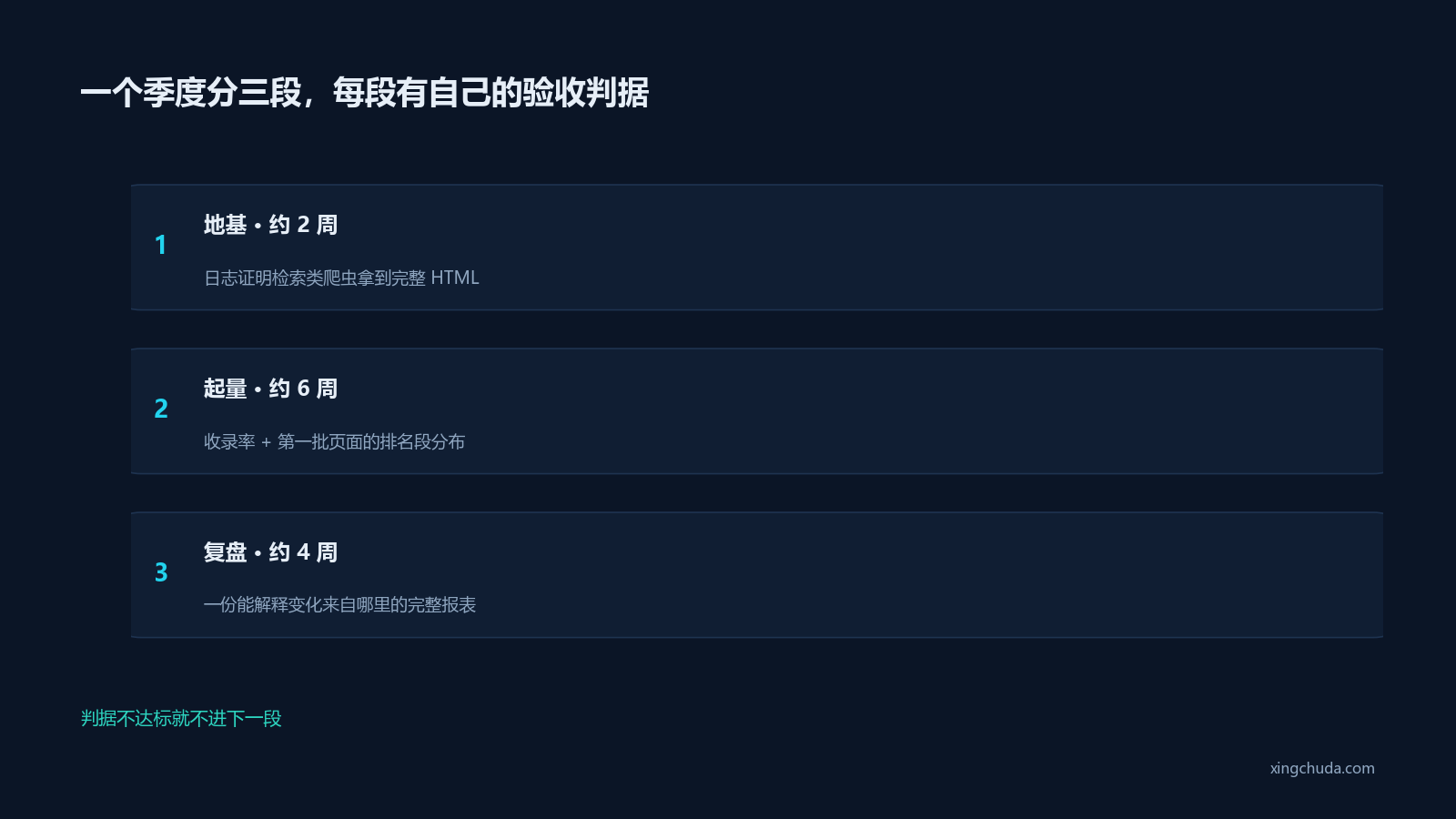

| 段 | 时长 | 要产出什么 | 验收判据 |
|---|---|---|---|
| 地基 | 约 2 周 | 抓取层排查与修复;题池定稿并测出基线;页面矩阵与产出上限 | 三样齐全,且服务端日志能证明检索类爬虫拿到了完整 HTML |
| 起量 | 约 6 周 | 先上术语页与结构页(单页成本低、可枚举),同时上一批有立场的深度页作为模板验证;栏目路由、内链矩阵、结构化数据同步就位;站外与实体信号并行 | 收录率,以及第一批页面的排名段分布 |
| 复盘与调整 | 约 4 周 | 看段位迁移;砍掉停在 30 名之后且难度偏高的方向;对停在 11–20 段的页型做提位 | 一份完整报表:提及率(中英分列)、排名段分布、AI 渠道访问与留资、品牌搜索量变化 |
为什么第一段的时间不能省
地基这两周产出的是三样可验证的结果:日志证明抓取正常、基线数据带口径存档、页面矩阵算出产出上限。这三样缺一样,后面六周都在赌。
最常见的省法是「先写起来,技术问题边做边修」。它的代价是:六周后拿到的排名与引用数据无法归因,因为不知道其中有多少是抓取层的问题。
为什么第二段必须等

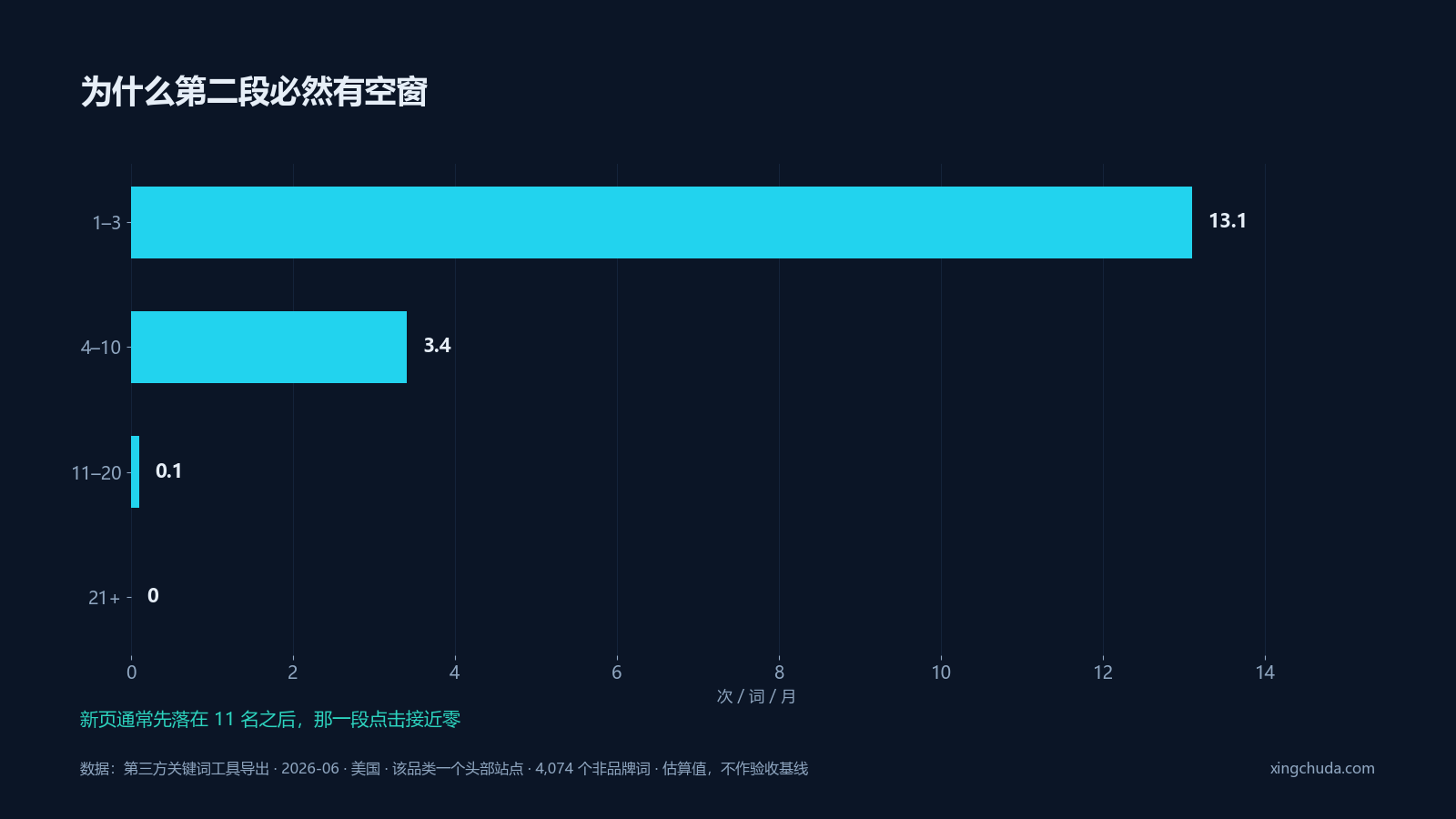

自然点击由排名段决定。第三方逐词统计(2026-06 · 美国 · 该品类一个头部站点 · 4,074 个非品牌词)显示:排 1 到 3 名的词平均每月 13.1 次点击,4 到 10 名 3.4 次,11 到 20 名 0.1 次,21 名之后 0.0 次。
页面上线后通常先落在 11 名之后,也就是那个点击接近零的区间。从上线到进入前 10 之间有一段必然的空窗,这段时间里页面数在涨、会话数不涨,属于正常过程。判据要用排名段分布,不能用会话数。
哪一段不由我方控制
收录。页面写完、结构做对、内链挂好之后,能不能收录、多久收录,取决于搜索与检索侧的抓取节奏。这一层可以创造条件(放行爬虫、服务端渲染、提交站点地图、内链引导),无法给出时间承诺。
所以第二段的验收判据写的是「收录率与排名段分布」这两个可观测量,不是「多久见效」。
承诺分层
| 阶段 | 可以承诺 | 不承诺 |
|---|---|---|
| 验证 / 试点 | 固定题池下的被提及提升与平均位置改善;抓取与收录链路跑通;一份能解释变化的报表 | 排名,也不承诺流量 |
| 正式合作 | 可衡量的自然流量增长,以及 AI 推荐位次的改善 | 客户侧的销量与转化,除非共享数据并共担口径 |
⚠️ 跳过验证阶段直接承诺流量,通常兑现不了,因为抓取层状态、内容能不能进前 10、站外能不能推动这三件事在实测之前都是未知的。验证阶段的作用就是把它们变成已知。
可引述结论:GEO 项目的一个季度大致分三段:地基约 2 周(产出抓取层修复、带口径的基线、页面矩阵;判据是服务端日志能证明检索类爬虫拿到完整 HTML)、起量约 6 周(判据是收录率与第一批页面的排名段分布)、复盘与调整约 4 周(判据是一份含提及率中英分列、排名段分布、AI 渠道访问与留资、品牌搜索量变化的完整报表)。第二段必然存在空窗:页面上线后通常先落在 11 名之后,而第三方逐词统计显示该段每词月点击只有 0.1 次,因此这一阶段要用排名段分布判进展,不用会话数。收录节奏不由服务方控制,只能创造条件,不能承诺时间。承诺分层上,验证阶段只承诺被提及提升与链路跑通,正式阶段才承诺可衡量的自然流量增长。
相关内容:前 90 天做什么 | 承诺要分层 | 先测基线再动手 | 分批发布,先验证模板 | 季度复盘循环
资料出处:排名段与点击分布来自第三方关键词工具导出(2026-06 · 美国 · 该品类一个头部站点 · 4,074 个非品牌词),为估算值,不作验收基线。三段划分与各段判据来自星触达项目交付实践。
本页更新日期:2026-08-27
